Les sanitaires de la cour ont été entièrement remises aux normes, avec des toilettes handicapées filles et garçons.
Le chantier a été réalisé pendant les vacances d'été, sans aucune gène pour la scolarité.
Ces travaux préparatoires concernent :

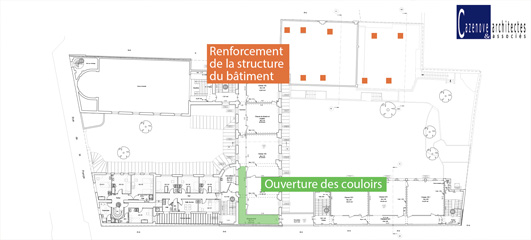

- La mise aux normes des accès du bâtiment central vers le Bâtiment Saint Joseph avec l'ouverture de couloirs dans la salle des professeurs et la bibliothèque.
- La mise aux normes de portes et de cloisons du bâtiment central.
Ces travaux seront terminés pendant l'été 2016 et n'auront aucun impact sur la vie de l'école.
- Construction de la nouvelle salle des professeurs au-dessus du bâtiment Saint Joseph
Cette étape sera réalisée en partie pendant la période scolaire, mais les perturbations resteront limitées.
L'accès au chantier se fera par l'arrière, par une servitude sur la copropriété voisine.
Le fond de la deuxième cour de récréation sera neutralisé pour laisser passer les matériaux jusqu'à un monte-charge installé à l'extérieur, contre l'escalier (voir schéma joint).
Aucune classe ne sera déménagée pendant cette phase.
Cette phase démarre au début des vacances d'été 2017, alors que la précédente n'est pas achevée.
Elle est entièrement concentrée sur la reprise du bâtiment Sainte Marie avec deux parties distinctes :
- La livraison de la nouvelle cantine et du gymnase pour la rentrée des classe de septembre 2017.
- La construction d'un second étage du bâtiment pour abriter les classes de Moyenne Section. Celui-ci doit être livré pour le retour des vacances de février 2018.
Cette deuxième partie est trop conséquente pour pouvoir être réalisée pendant les vacances scolaires. Elle va nécessiter le déplacement de 5 classes pendant un trimestre et demi, jusqu'à la rentrée des vacances de février 2018.
